盤南電廠項目實現兩個重要節點

時間: 2025- 08- 26 信息來源: 盤南電廠項目 作者: 毛祥龍 字號:[ ] 分享:

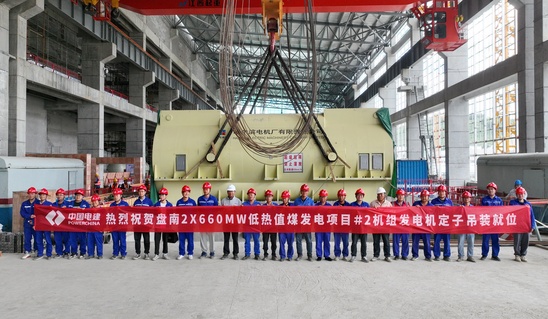

本網訊? 8月25 日,盤南 2×660兆瓦低熱值煤發電項目二號機組發電機定子吊裝順利就位,標志著項目進入汽輪發電機組核心部件安裝的關鍵階段。

此次吊裝的發電機定子重量達 290 噸,外形尺寸為長 10.3米、寬 4米、高 4.277 米。為確保吊裝順利進行,施工團隊采用在汽機房兩臺行車上布置 1 套 400噸液壓提升裝置并雙機抬吊的方式,讓發電機定子精準就位。

發電機定子是汽輪發電機組的關鍵部件,其成功吊裝為盤南低熱值煤發電項目的后續建設奠定了堅實基礎,也標志著項目朝著投產目標又邁出了重要一步。

同日,項目一號冷卻塔淋水構件吊裝作業順利完成。該作業自 7 月 21 日啟動以來,施工團隊克服多輪降雨、高空作業難度大等挑戰,歷時 35 天完成全部淋水構件吊裝,為冷卻塔后續功能性施工奠定基礎。
